Plochá střecha – lehce, rychle, pevně (Pracovní postup)
Nedílnou součástí každé stavby je střecha. Tento nezbytný stavební prvek má mnoho nezastupitelných funkcí pro zbytek stavebního díla, ale i sám o sobě může být velmi zajímavým architektonickým prvkem.

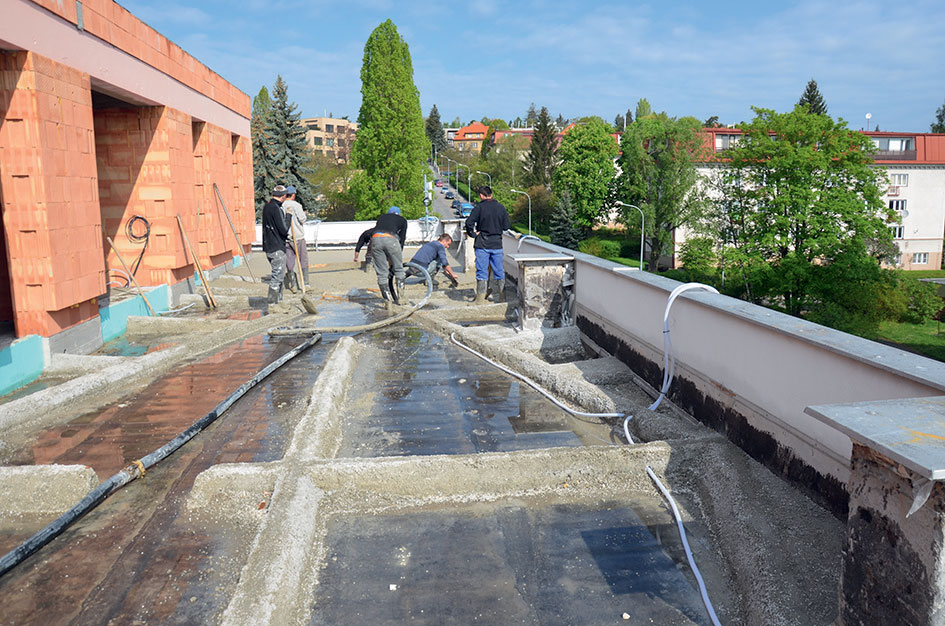

Krok 5: Připravenost stavby

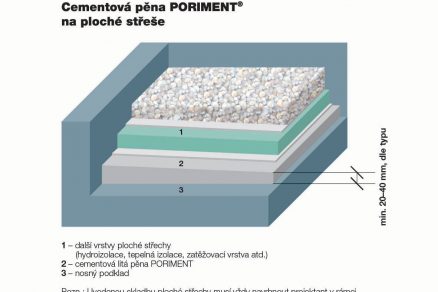

Důležité je dopředu specifikovat způsob uchycení izolací položených na spádové vrstvě. Při přípravě je nutné myslet na zaslepení či ohraničení průchodek a otvorů a u důležitějších detailů, případně konců polí na okraji střech, vytvořit bednění. Pro lepší udržení spádu je vhodné instalovat vodicí prvky v plochách, hřebenech či úžlabích.

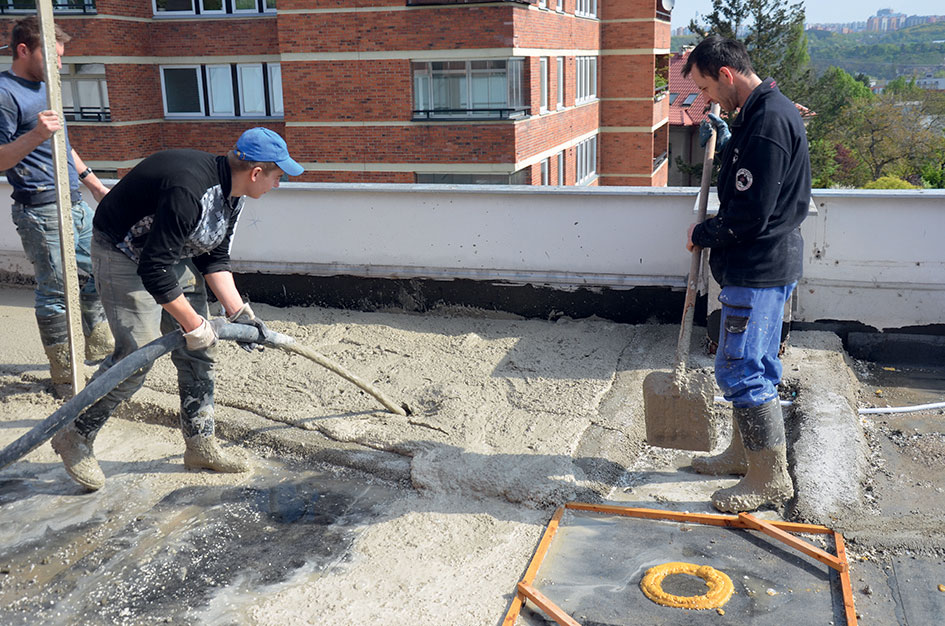

Krok 6: Čerpání lité cementové pěny do spádu
Čerstvou tekutou směs čerpadlo přečerpá na určené místo, kde ji pracovníci velmi rychle zpracují do požadovaného spádu až 8 %. Ukládka probíhá čerpáním z autodomíchávače přes speciální dieselové čerpadlo. Ukládku není vhodné provádět v extrémně horkém počasí či při mrazu.

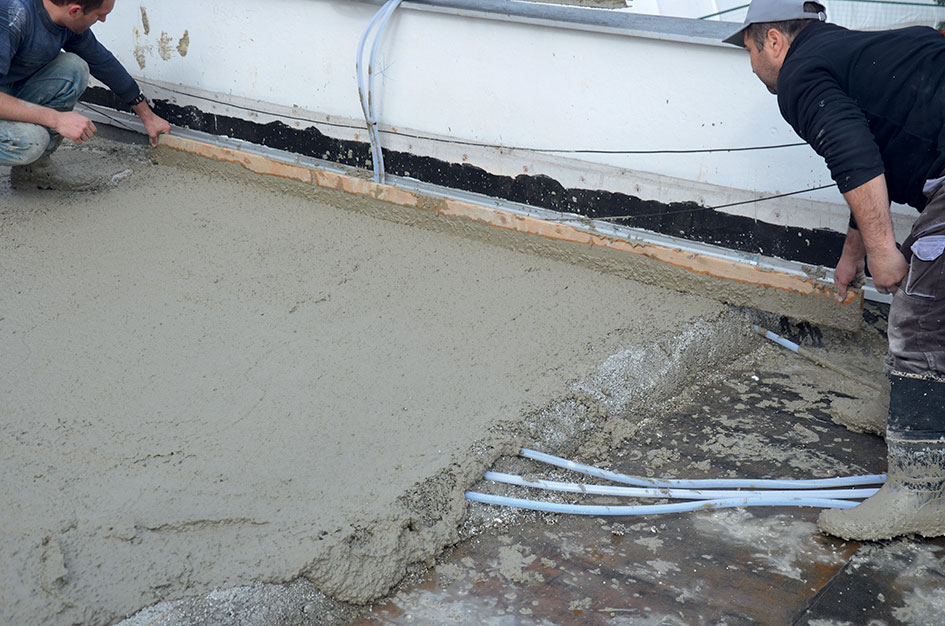

Krok 7: Srovnání do spádu
Základní typ cementové pěny s polystyrenem drží zpravidla maximálně do spádu 8 % při tloušťce vrstvy 20 cm. Spády se na střeše vytyčují vodicími latěmi nebo provázky, následně se materiál v požadované vrstvě srovná buď latí, nebo nivelační hrazdou. Potřebujeme-li vyšší vrstvy pěny, je možné ji aplikovat ve více krocích v rozmezí cca 48 hodin.

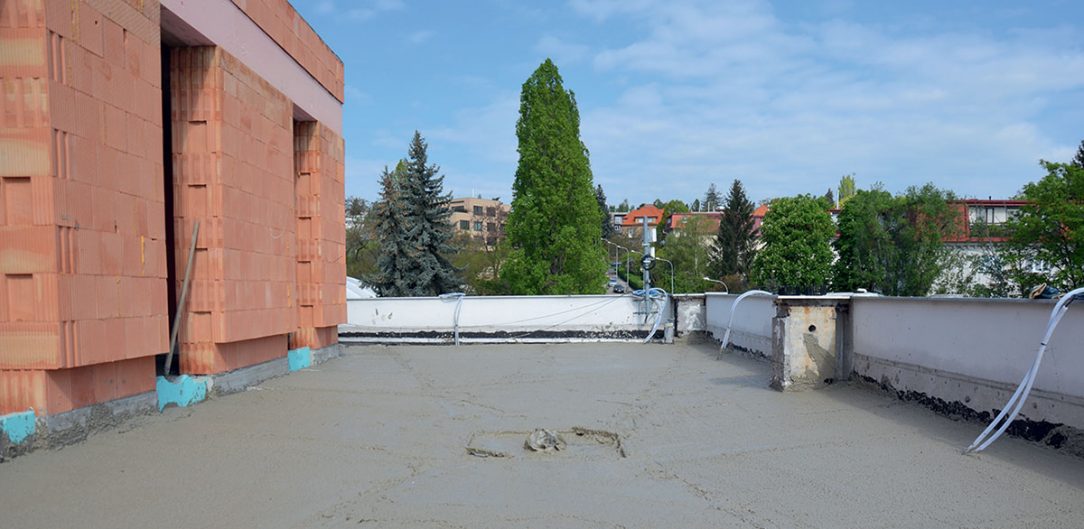

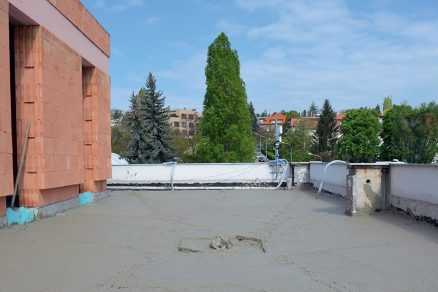

Krok 8: Hotová plocha spádové střechy
Hotová plocha spádové střechy je pochozí po 1–3 dnech. Pokud se do materiálu přidává polystyren, je doporučeno drobné nerovnosti a výstupky od polystyrenu přebrousit bruskou na podlahy.

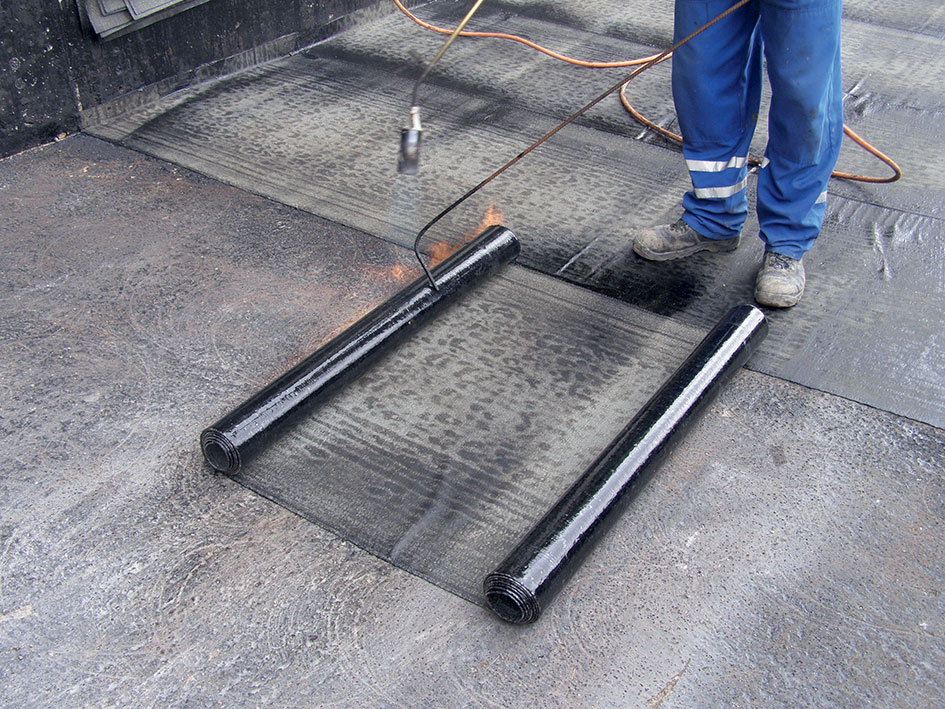

Krok 9: Natavování izolace na spádovou střechu
Před natavením izolace je vhodné plochu obrousit, aby byla zbavena výstupků polystyrenu, a také ověřit zbytkovou vlhkost, jejíž hodnota pro natavování je doporučena pod 12 hmotnostních procent. Při manipulaci s hydroizolací si jen musíme počínat rozumně, aby přetahováním a „kupením“ balíků nedošlo k poškození povrchu lité pěny.
Článek byl uveřejněn v časopisu Realizace staveb 4/2019.
