Zdění na tenkovrstvou maltu (Pracovní postup)
Zdění na tenkovrstvou maltou nebo lepidlem patří k modernějším a úspornějším způsobum spojování stavebních prvků. Postupně vytlačuje tradiční způsob zdění s maltou „nahrubo“.
- Zakládací malta Porfix
- Zdicí lepidlo Porfix
- Pórobetonové tvárnice Porfix Premium P2-400 (PDK), tloušťka 500 mm
- Pórobetonové tvárnice Porfix Premium P2-400 (PDK), tloušťka 375 mm
- Penetrační nátěr Baumit Regulátor nasákavosti, 10 kg
- Jádrová omítka Baumit GrobPutz, 25 kg + Baumit Výztuž omítek (výjimečné případy)
- Penetrační nátěr Baumit UniPrimer, alternativně PremiumPrimer
- Fasádní omítka Baumit StarTop, 25 kg
- Asfaltový hydroizolační pás V60 S35, 10 m2/bal
- Tepelněizolační deska Austrotherm XPS TOP, tloušťka 100 mm
- Povrchová úprava soklu weberpas mozaiková omítka 1040, 20 kg
Co budete potřebovat
- zakládací malta:
zakládací vápeno-cementová malta - tenkovrstvé lepidlo: Lepidlo Porfix, spotřeba: přibližně 17 kg/m3 zdiva (tvárnice PDK), přibližně 20 kg/m3 zdiva (hladké tvárnice), papírové sáčky, 20 kg
- tvárnice pro obvodové zdivo:
Porfix Premium P2-400 (s perodrážkou a kapsou (PDK)), spotřeba: 8 ks/m2, rozměry (d. × v. × š.): 500 × 250 × 300 mm, 500 × 250 × 375 mm, 500 × 250 × 500 mm
nebo
Porfix P2-440 (s perodrážkou a kapsou (PDK), hladké (HL)), spotřeba: 8 ks/m2, rozměry (d. × v. × š.): 500 × 250 × 250 mm, 500 × 250 × 300 mm, 500 × 250 × 375 mm
nebo
Porfix P4-600 (s perodrážkou a kapsou (PDK), hladké (HL)), spotřeba: 8 ks/m2, rozměry (d. × v. × š.): 500 × 250 × 250 mm, 500 × 250 × 300 mm, 500 × 250 × 375 mm - Nářadí a pomůcky: nivelační přístroj, nivelační lať, elektrické nízkootáčkové míchadlo, plastová nádoba, zednická šňůra, zednická lžíce s ozubením, vodováha, gumové kladivo, přímočará nebo okružní pila, zarovnávací hoblík.
Přečtěte si také: Zdění obvodových zdí na pěnu

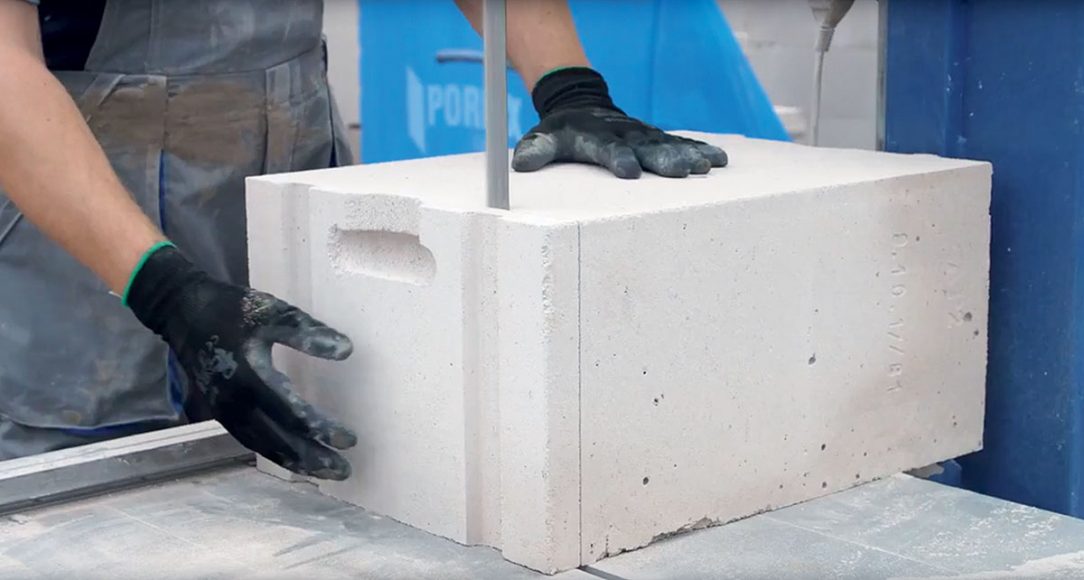

Krok 1: Určení polohy první tvárnice
Nivelačním přístrojem nebo laserovou vodováhou se zjistí výškové nerovnosti na podkladové desce a určí se nejvyšší bod na osazení první tvárnice. Vytyčí se strany (položí se rohové tvárnice) a přeměří se úhlopříčky. Měřicím pásmem nebo laserovým měřidlem se napraví nepřesnosti úhlopříček.

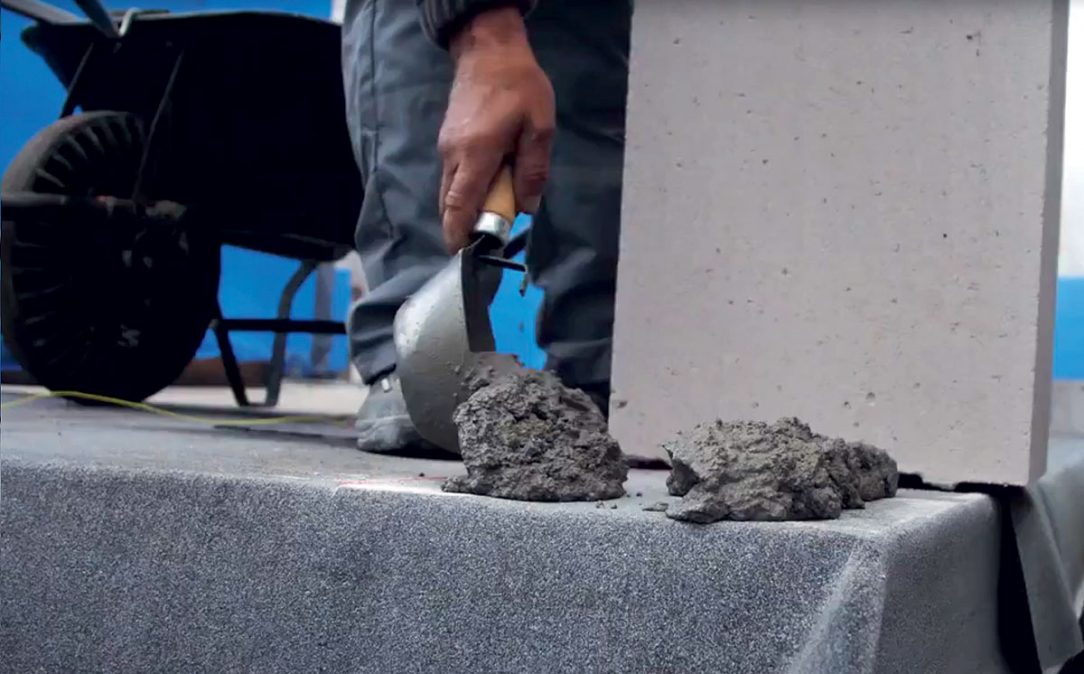

Krok 2: Založení první řady
V nejvyšším rohu základové desky se na hydroizolační pás nanese zakládací vápenocementová malta v tloušťce min. 10 mm. Do zakládací malty se osadí první tvárnice pery k vnějšímu líci. Zakládací malta musí být pod celou plochou tvárnice.

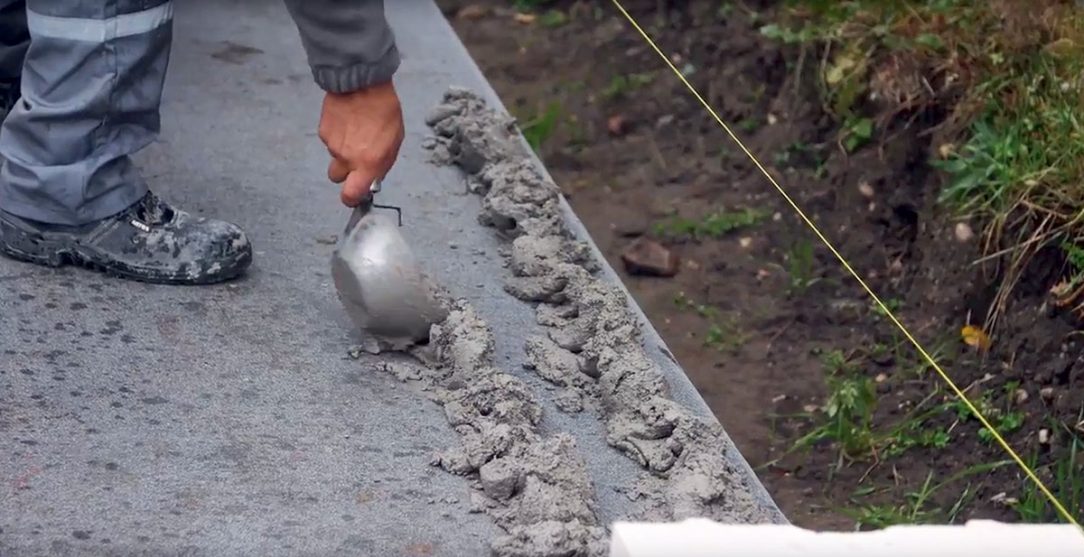

Krok 3: První řada tvárnic

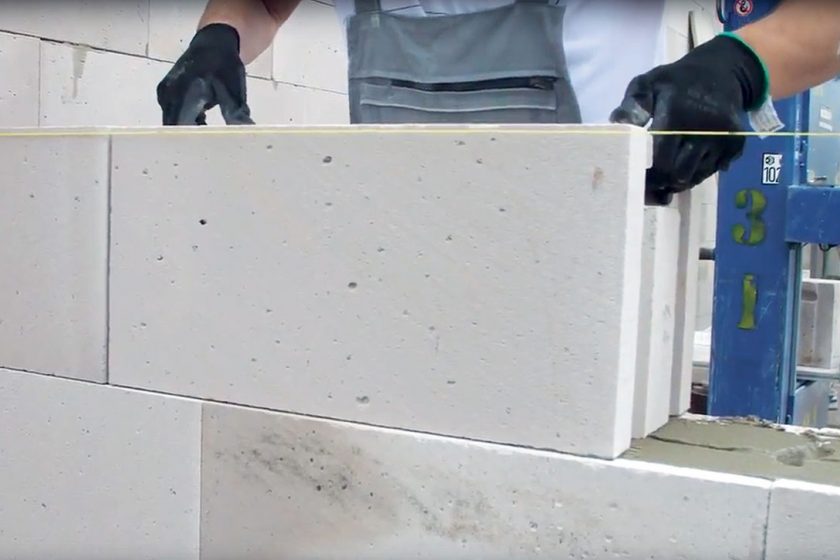

Po osazení rohových tvárnic se podle zednické šňůry osadí do lože z vápenocementové malty tvárnice první řady. Provede se výšková kontrola nivelačním přístrojem, resp. laserovou vodováhou. Znovu se zkontrolují délky a úhlopříčky. Poloha tvárnic se koriguje poklepáním gumovým kladivem.

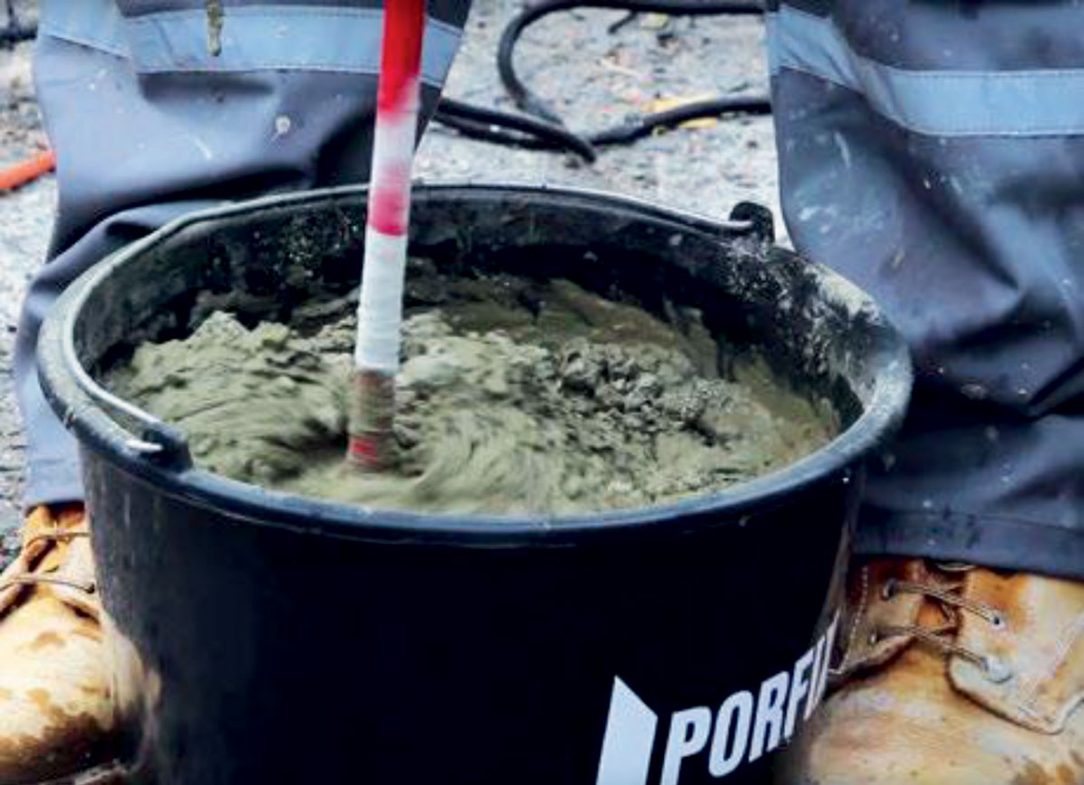

Krok 4: Tenkovrstvé lepidlo
Druhá a další řada tvárnic se zdí na tenkovrstvou lepicí maltu. Suchá směs malty se smíchá s vodou (7,5 l vody / 25 kg pytel) nízkootáčkovým elektrickým míchadlem na homogenní směs bez hrudek. Nechá se přibližně 5 min. odležet a znovu se promíchá.
