Zhotovení železobetonového překladu z U-profilu (Pracovní postup)

Partneři sekce:

Železobetonové překlady, průvlaky nebo věnce lze realizovat například pomocí speciálních U-profilů. Jde v podstatě o ztracené bednění ve tvaru písmene U. Nosnou část překladu tvoří železobetonové jádro s vloženou výztuží dle projektované požadované únosnosti. Tuto výztuž je vhodné připravit dopředu ve formě armovacího koše.

Zhotovení železobetonového překladu z U profilu

  1. Zdicí tvárnice Ytong P2-400 standard 300 mm (s profilovaním: pero + drážka, úchopové kapsy)
  2. Lepicí malta Ytong Lepicí malta
  3. Překlad Ytong – U-profil
  4. Armovací koš
  5. Tepelná izolace
  6. Beton třídy minimálně C 16/20
  7. Tepelněizolační desky ST LINE EPS 70F, tloušťka 150 mm, alternativně Isover EPS 70F, tloušťka 150 mm
  8. Kotva tepelněizolačního systému Top Kraft FI10P220 (talířová rozpěrka s plastovým trnem)
  9. Lepicí a stěrková hmota ST line Tmel lepicí a stěrkovací 25 kg
  10. Výztužná síťovina Armovací tkanina Vertex R131 160g
  11. Penetrační nátěr weber 700, 20 kg, alternativně 5 kg
  12. Fasádní omítka weberpas nova S, 30 kg
  13. Penetrační nátěr Icopal Primer Classic, 9 kg
  14. Asfaltový hydroizolační pás V60 S35, 10 m2/bal
  15. Tepelněizolační deska Austrotherm XPS TOP, tloušťka 100 mm
  16. Lepicí vrstva ST line Tmel lepicí a stěrkovací 25 kg
  17. Výztužná síťovina Armovací tkanina Vertex R131 160g
  18. Povrchová úprava soklu weberpas mozaiková omítka 1040, 20 kg

Co budete potřebovat

  • překlad: Ytong – U-profil, rozměry (š. × v. × d.): 250 × 249 × 599 mm, 300 × 249 × 599 mm, 375 × 249 × 599 mm
  • obvodová tvárnice: Ytong Standard (s profilovaním – pero + drážka, úchopové kapsy), rozměry (š. × v. × d.): 300 × 249 × 599 mm
  • tenkovrstvá malta: Ytong lepicí malta, spotřeba přibližně 3,8 kg/m2, papírové sáčky
  • Nářadí a pomůcky: zednická lžíce, nízkootáčkové elektrické míchadlo, ocelová zubová zednická lžíce,
    pila – ruční vidiová nebo elektrická pásová, gumové kladivo, dřevěná prkna, latě na bednění, montážní podpěry.

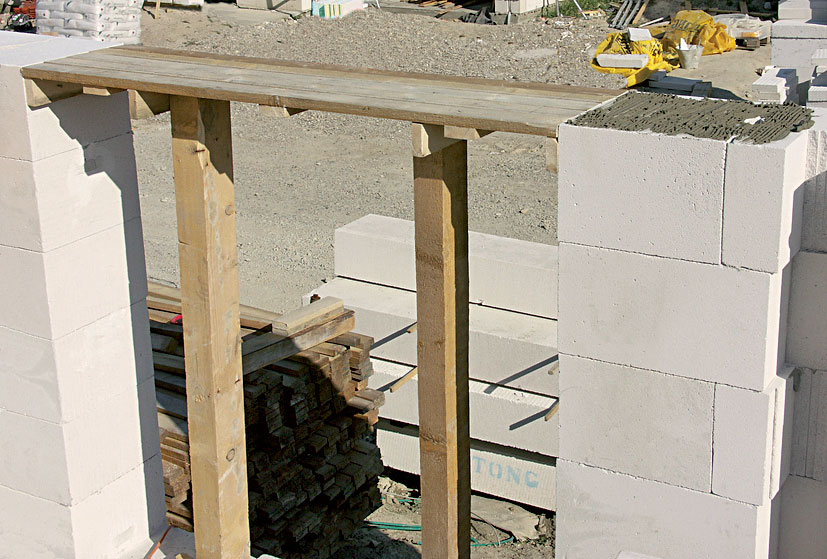

Krok 1: Bednění

Před uložením U-profilů se v místě jejich osazení nejdříve vyhotoví bednění. Na vyrovnanou ložnou plochu zdiva se nanese zubovou zednickou lžící vrstva tenkovrstvé malty.

01 Bednění
01 Bednění |

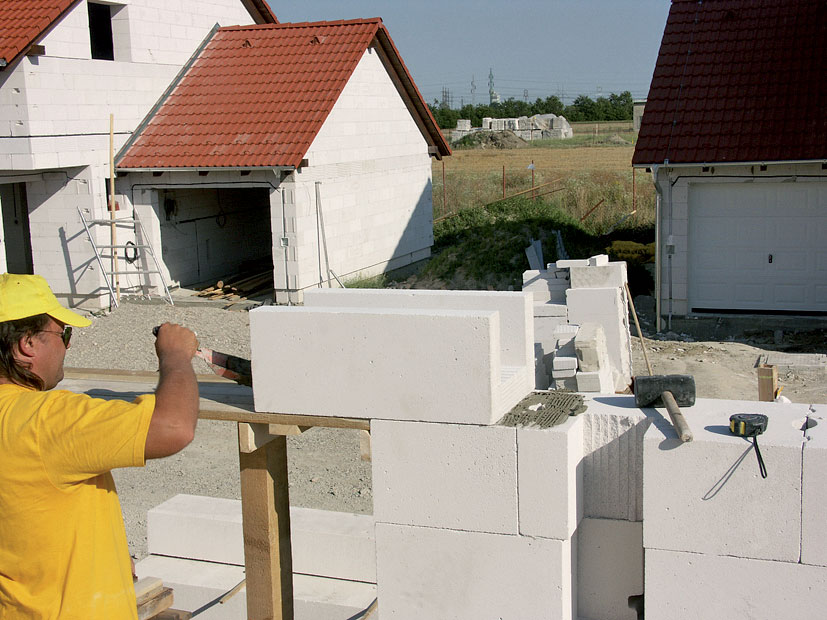

Krok 2: Uložení U-profilu

U-profil se uloží do naneseného maltového lože na obvodové stěně. Minimální délka uložení U-profilu na obvodové zdivo je 250 mm.

02 Uložení U profilu
02 Uložení U profilu |

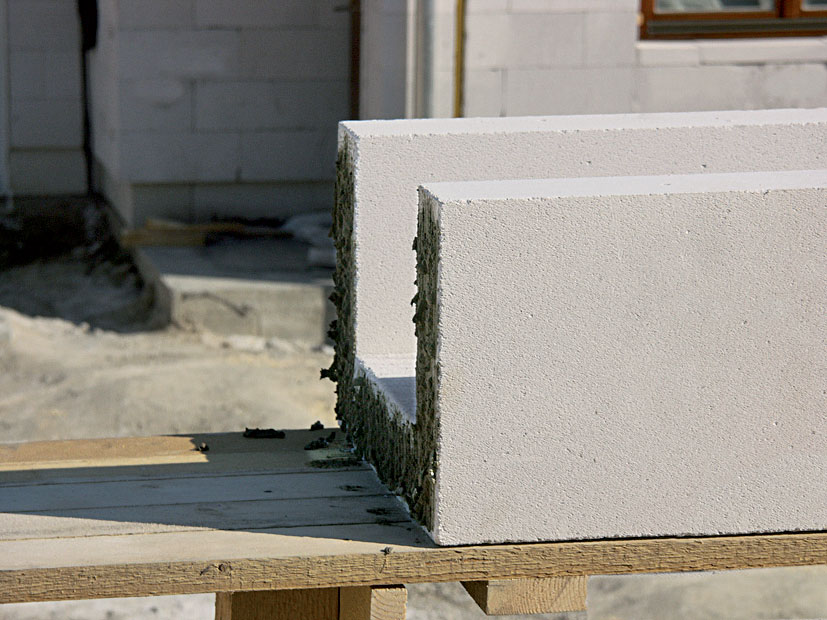

Krok 3: Malta na čelní ploše

Na celou čelní plochu uloženého U-profilu se zubovou zednickou lžící nanese tenkovrstvá malta. Vzájemným slepením U-profilů se zlepší jejich celistvost.

03 Malta na čelní ploše
03 Malta na čelní ploše |

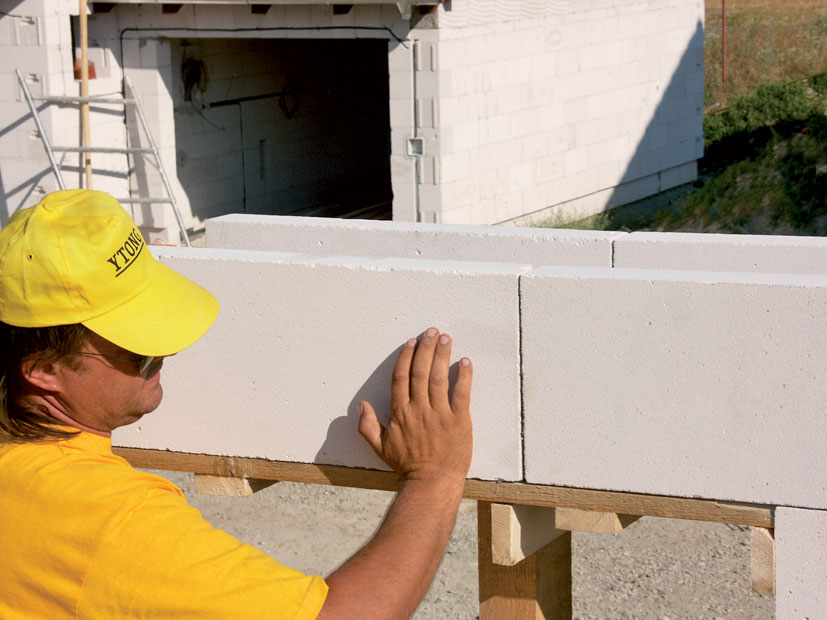

Krok 4: Druhý U-profil

Další U-profil se klade na doraz. Je třeba dbát na rovnost a přesnost uložení U-profilů. Případné nerovnosti a nepřesnosti se po položení upraví poklepáním gumovým kladivem. Korekce usazení je možná přibližně do 5 minut po nanesení malty.

04 Druhý U profil
04 Druhý U profil |
